KUIVAAJASIILON PYSTYTYS.

alku 15 kerroksisen siilon kokoamiseen menee 8-10 mieheltä 2 työpäivää.

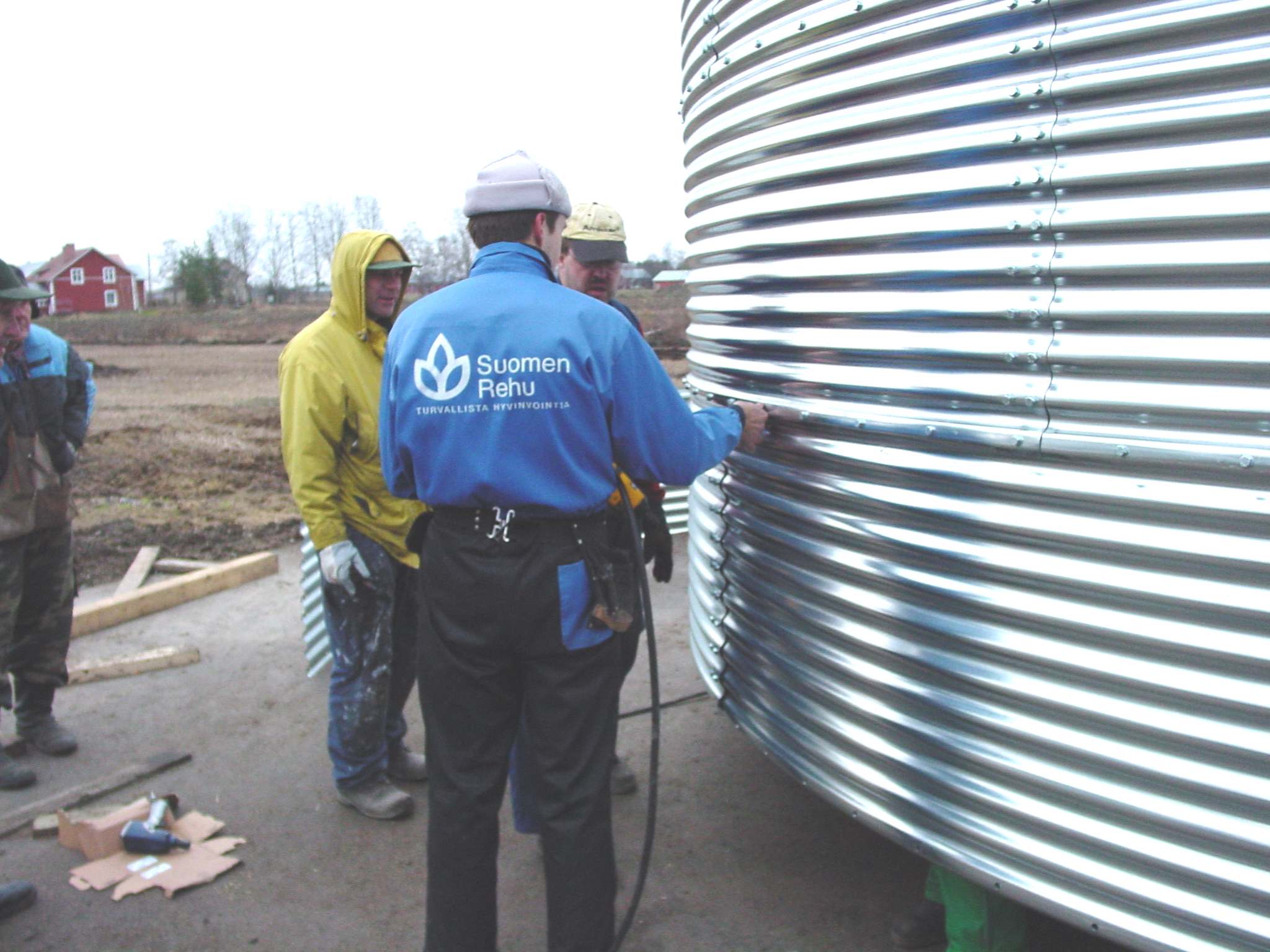

Seitsemän kerrosta saadaan koottua hyvällä kuorma-auto nosturilla . Loput 8 kerrosta kootaan autonosturin avulla.
Mikä parasta  kokoajat saa olla maassa eli työ on tehokasta ja turvallista.

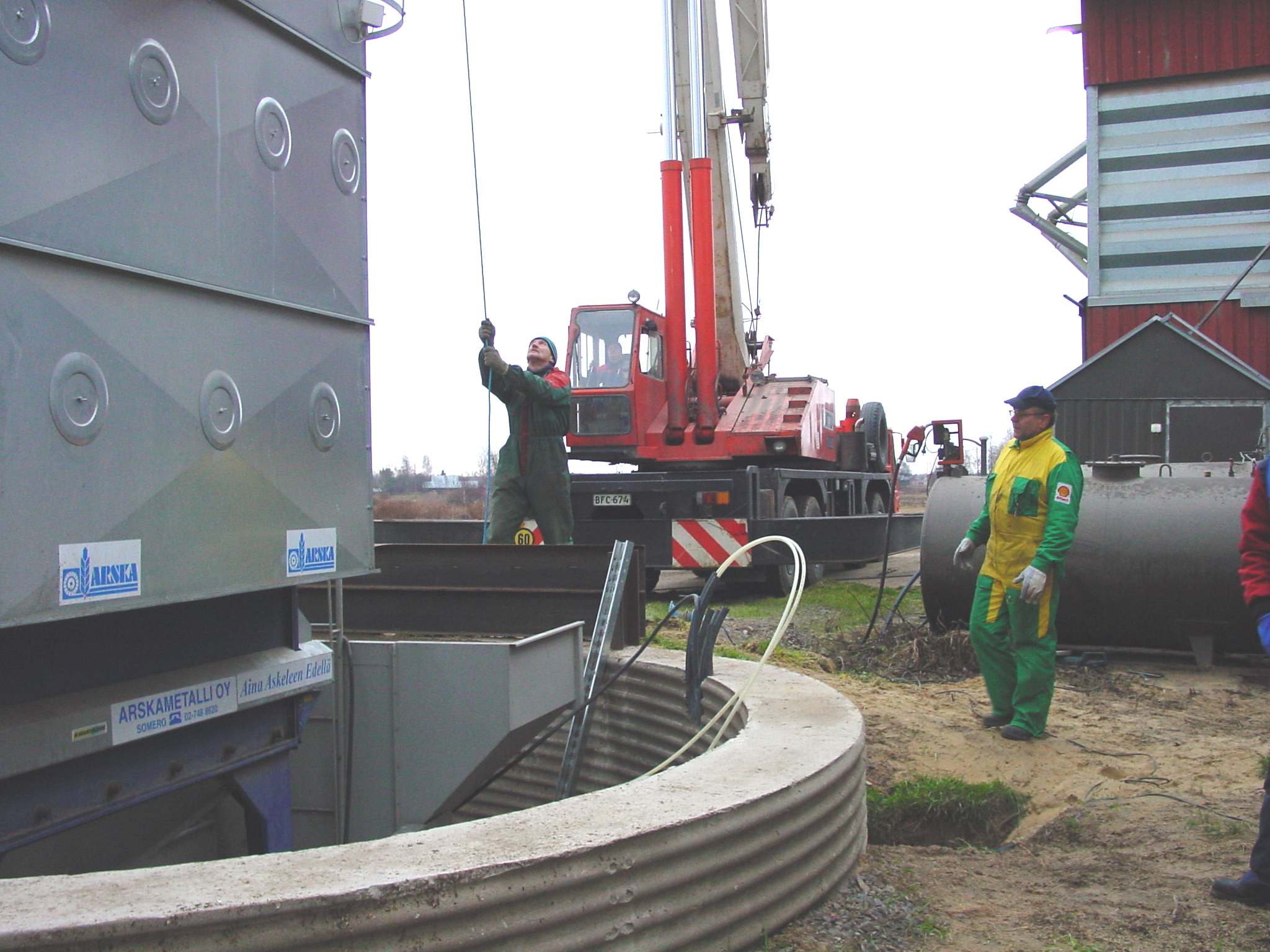

Siilon elementtejä on käytetty valussa muotteina, kuivaajakone on upotettu n, 1,5 m , tämän  lisäksi on 0,5m kivijalka , että saadaan sadevesi poispäin rakenteista ja silti ei tule korkeaa ajosiltaa. Kuivaajaan pitää päästä kippaamaan myös talvella. Pohja on paalutettu teräspaaluilla, joita on ulkokehällä 6 pisteessä. Alla  oli kallio 8 metrissä.

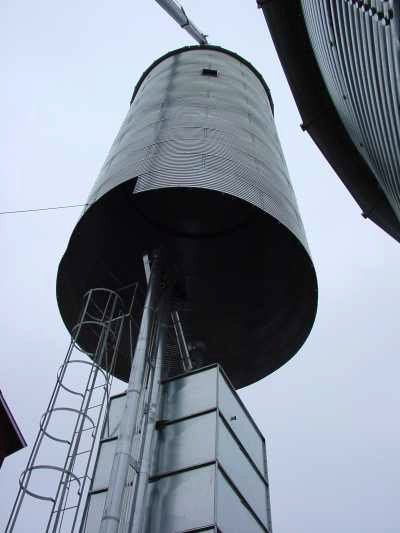

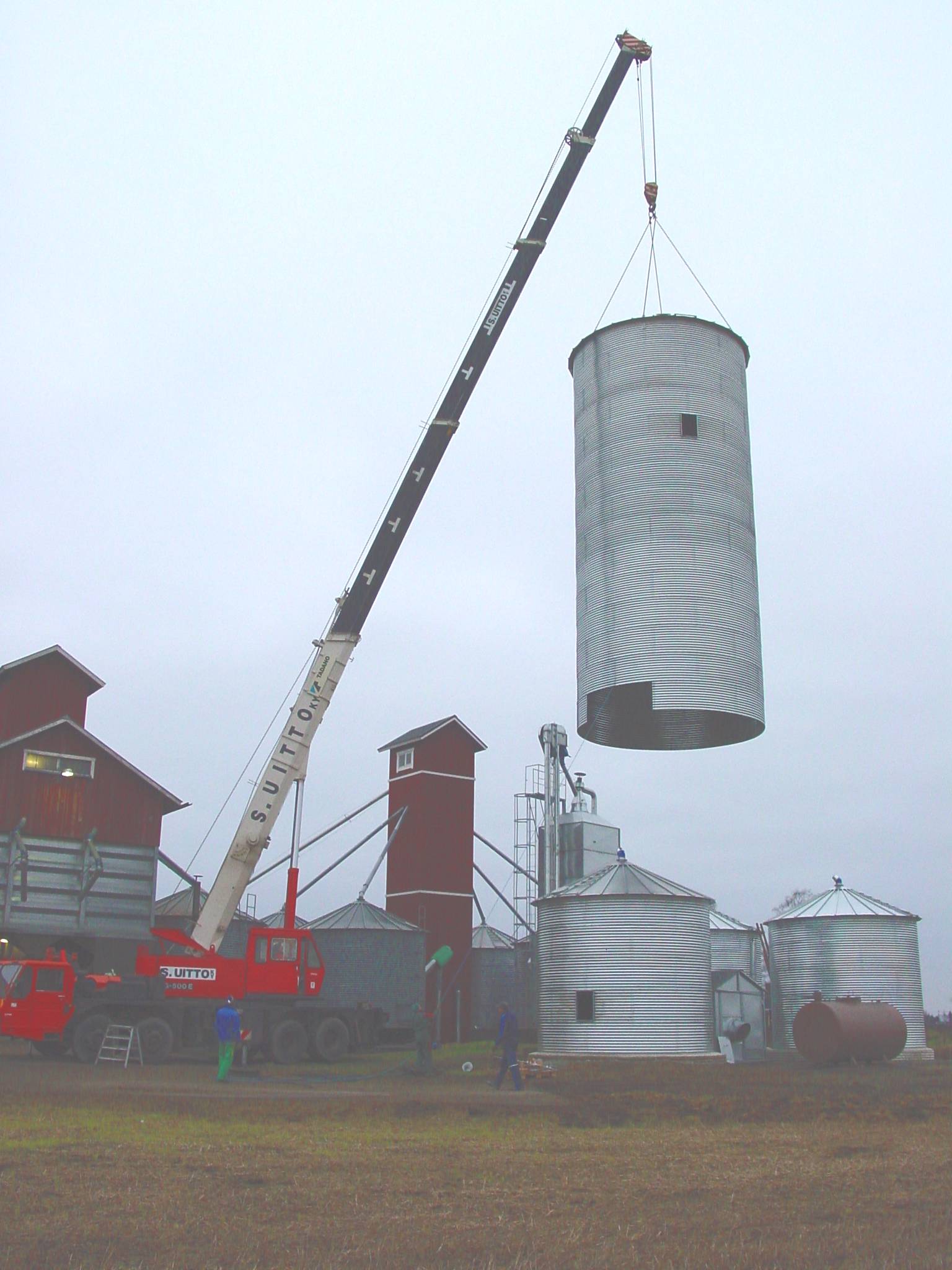

Koska kuivaaja on tässä tapauksessa 13 m korkea, tosin elevaattori piti vielä myöhemmin jatkaa 2 metriä, siilo on nostettava sen yli. Nostovaiheessa ei saa olla tuulinen sää, koska siilo ei saa paljon heilua. Nostettava siilo ei saa osua kuivaajaan, joka pitää olla jo koottuna. Nostossa tarvitaan kunnon nosturi ulottuvuudeltaan, painoa on n. 3 tonnia.

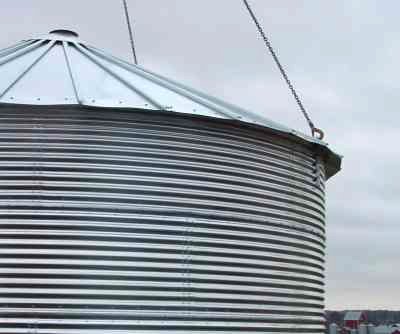

Nostokorvia täytyy olla 4 kpl ja räystäällä, paino on niin iso ettei  katto kestä nostaa sitä painoa  keskeltä. Korvat on sinkitty, eikä niitä oteta pois.
On hyvä olla ohjausnaru sillä rauhoitetaan heiluntaa.
